Siihen se tuloo, meirän oma tupa

Siihen se tuloo, meirän oma tupa
Paikat on merkattu, pelaajat on valmiina, peli voi alkaa

keskiviikko 28. maaliskuuta 2012

26. - 28.3 Ristikkoa ja puuta pukkaa

Talopaketin oston yhteydessä sovimme että Kastellin toimitus alkaa viikolla 13. Eli silloin oletettavasti alkaisi myös asennus.

Ensin oli kuitenkin tulossa ne tavarat joista tuo tönö sitten saataisiin aikaiseksi.

Ja ensin soitteli sitten Sepan :n kuljettaja (Sepa tekee ne kattoristikot) ja kertoi että olisi tuomassa kattoristikot tontille. No eihän siinä, tuo toki! Nosta vain sellaiseen paikkaan ettei ne ole edessä.

Kattoristikot saapuivat 26 päivä ja kuljetaja nosteli ne parrujen päälle. Hän myös naputteli ne tukevasti puiden varaan.

Sitten 28. päivä ilmoitti Kastellin setä että nyt tulee sitten puutavaraa tontille. Ja tulihan sitä.

Kastellin asennusporukan nokkamies Jarmo Manninen soitteli ettähe eivät pääse vielä viikolla 13 aloittamaan asennusta, vaan että se siirtyy viikolla 14.  Tuo on pääsiäs viikko joten muutenkin vajaa ja vielä asennusporukan sairastelun vuoksi asennus siirtyi viikolle 15 eli tiistaina 10.päivä huhtikuuta hommat lähtisivät käyntiin.

Niin, tuli muutama kuva otettua noista puutavaroistakin...








lauantai 17. maaliskuuta 2012

17.3 Sokkeli umpeen ja routaeristeet kehiin

Viikonloppu lauantai ja aurinko paistaa... Eikun tempaisemaan sokkeli täyteen soraa ja hiekkaa. Samalla asennettaisiin myös sokkelin ympärille routaeristeet.

Talkoo porukka oli paikalla ja Timo aloitti Kauhalla materiaalin mätön sokkelin sisälle.

Sinne menee

Jo sinne jotain on laitettukkin

Ja reunoille kans
Samalla asennettiin myös eristelevyt, ensin siis raaka tasoitus sivustoille, kallistus sokkelista ulos päin ja eriste siihen päälle. Helppoa. Tosin käytettävissä oleva eriste oli vain 5 cm paksua joten sitä piti käsitellä varovasti, ei auttanut siis heti päälle hyppiä.
No, joka tapauksessa homma meni niin että sokkelin sivustoille tuli 10-15cm eristettä ja reuna-alueille se 15-20 cm. Muovi kalvoa sinne ei tumpattu päälle, ihan sillä että eipähän sitten tule muunlaisia ongelmia... Eristeinä käytettävien Soklex EPS 120 levyjen paketissa olevassa ohjeessa tuo muovikalvo on jätetty myös pois. Maata tuohon levyjen päälle tulee sellaiset 30 - 40 cm joten suojassa ovat.

Kevyesti kallistetaan ja tasataan

Sitten peitettään

Ai että kun tulee nätti

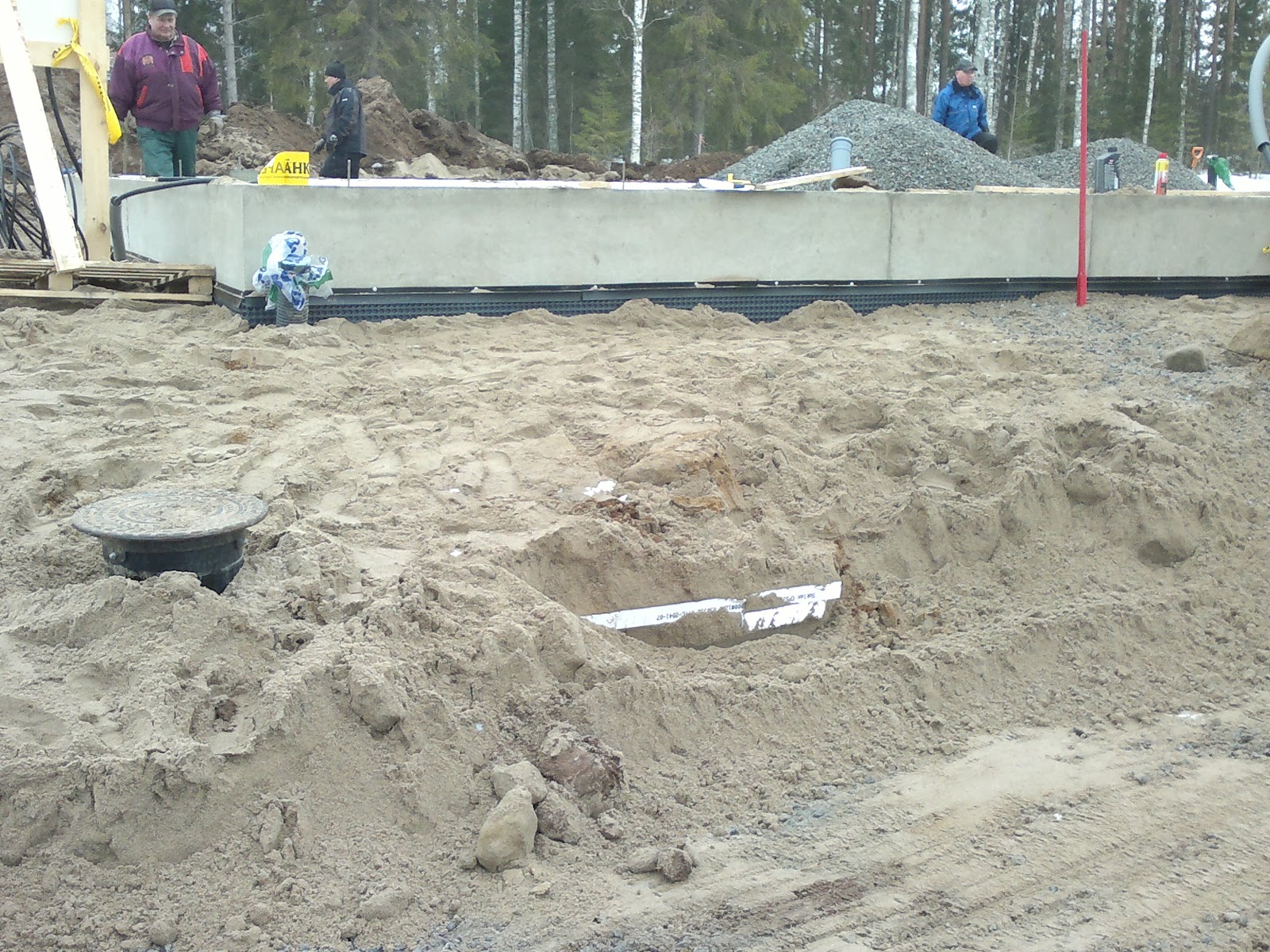

Miksi tuossa on kasa


Koska nämä jätkät nojaa lapioihinsa...
Koska routalevyjä oli hommattu Meltexiltä riittävä määrä (juu, jotain tuli hommattua riittävästi) päätettiin että routalevy ttulee 1,5 metrin leveydelle sokkelista (reunoille noin 2 metriä). Toki päätökseen auttoi myös se että EPS -eristeteollisuuden sivuilla on hyvä laskuri joka ohjeistaa tekijöitä mittojen ja routasuojauksien suhteen.

No, joka tapauksessa routasuojat saivat hiekka peitteen päällensä ja samoin salaojakaivot vuorattiin eristeillä. Eipähän pääse pakkanen putkiin...

Samalla kun routasuojaus eteni, mätti Kauha myös hiekkaa sisäpuolelle. Siellä työt edistyivät hyvää vauhtia lapioiden avustuksella.

Hieno säätöä

Turha lapio
Piti sitä sitten täryttääkkin

ja sitten sitä soraakin

Tarkkaa puuhaa


Ei se sokkeliin osunut, lähellä vain ollaan

Oli sitä aikaa soittaa suutakin

Tauko paikalla

Lisää soraa

Ja pikkuisen vielä lisää

No jokohan sitä ois tarpeeksi

Ei ollut, lisää siis vain kyytiin

Myös perusvesikaivon ympärys eristettiin vielä kertaalleen.

Soraa
 Juu, ja sitten kun aloitettiin tuo soran levittäminen niin muistui mieleen että jotain putkia sinne piti vielä heittää mukaan... Raato, elikkäs Radon putkitus, jonka kasasimme Kastellin periaatekuvan pohjalta. Käytännössä siis 110 mm Salaojaputki tuonne sepelin sekaan, noin 1,5 metrin etäisyydelle sokkelin reunasta. Mutkalle nurkkiin, yhdysputki keskelle ja pää ylös tekniseen tilaan. Heh, helppo homma...
Olipa hyvä että ei unohdettu noita raatoputkia

Säätöä ja täryä

Siellä se on jo piilossa

Lopullinen pinta

Kyllä siitä hyvä tuli vaikka ei me ammattilaisia olla
 Kun Raatoputki oli pystyssä oikeassa kohtaa, ajettiin täryllä vielä kaikki kohdat ja tarkistettiin korko. Alunperin tarkoitus oli että mennään Kastellin vakio pohjalla, eli alapohjaan tulee 15 cm eristettä. Hetken tuumailtuamme ja laskeskeltuamme totesimme että kyllä sinne se 20 cm laitetaan. Routa eristeitä oli nimittäin muutama paketti ylimääräistä ja tuo pohjan ala on noin 96 neliötä joten pieni sijoitus ei tässä kohtaa haittaa mitään. Tai ehkä sillä jopa saadaan hiukan energiaa säästettyä.

Joka tapauksessa hommat meni melkolailla putkeen. Talkoo porukka sai hommat pakettiin ja siitä kova ja iso kiitos kaikille. Ihan hyvät pohjat siihen tuli, vaikka kukaan meistä ei ollut ammattilainen. Paitsi tietysti Timo ja Kauha, mutta niitä ei nyt lasketa.

Seuraavaksi taitaakin olla vuorossa sitten se että odotellaan Kastellin tavaratoimituksia ja asennusporukan saapumista.

perjantai 16. maaliskuuta 2012

13. -16.3 Sokkelilevyt ja reunalistat paikoilleen

Koska pitää ihmisen työssä käydä ja lomaa ei ole niin rakennusprojektin hoito painottuu iltapäiville ja viikonlopuille.

Seuraava homma ennen sokkelin sisätäyttöjä ja routaeristeiden laittoa on sokkelin suojan sokkelilevyn ja sen reunalista kiinnitys.

Hommahan on helppoa kuin heinän teko. Eli, ensimmäisenä marssitaan Meltexille, ja ostetaan 2 * 25m (85 cm korkeaa) Sokkelilevyä ja yksi paketti liian vähän reunalistan kiinnitys ruuveja. Niin ja samalla ostetaan 2 kpl liian vähän reunalistoja.
Eli vinkki: Osta / haali / hommaa jostain aina pikkuisen ylimääräistä sitä tavaraa jota olit juuri menossa laittamaan paikalleen / tarvitsemassa siihen että saat jotain kiinni/ kiinnitettyä... Ihan oikeasti, se jos mikä on turhaa ajan hukkaa kun tavarat loppuu kesken hommien.

Niin, tuo listan paikalleen laitto on sitten helppoa. Kunhan muistaa ostaa kunnon poranterän. Kuivumassa oleva Teräsbetoni sokkeli on nimittäin aika kova vastus jos meinaa huonolla poranterällä sitä läpäistä.

Sokkelilevy on  rullalla olevaa mykyräistä muovia, joka siis tempaistaan ruuveilla kiinni sokkelin kupeeseen. Listan laitto on kätevää kunhan katkaisee sen ensin oikean mittaiseksi, toisin sanoen vetää sahalla oikeaan mittaan. Ylijäämää voi käyttää sitten vaikka puutarhassa maa-ainesten erottamiseen, kukkapenkeissä jne.

No, sokkelilevy ja lista saatiin seinään kiinni iltatöinä. Isäntämiehen isukki oli touhussa mukana, kahdestaan tuo homma oli nimittäin helppoa.
Ensin merkit sokkelin kupeeseen (tuleva maanpinta), rulla auki vasten sokkelia ja muutamalla ruuvilla kiinni. Sitten reunalistalla paremmin kiinni.

Ja valmis lopputulos näyttää jota kuinkin tältä:
Niin kaunista ja suoraa

Ei se irti lähde

Omaa jälkeä on kiva katsella

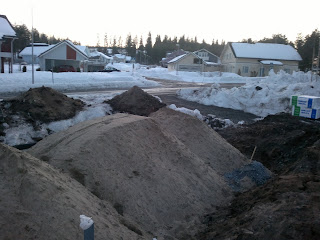

Niin, olihan tuonne tontille eksynyt myös riittävä määrä hiekkaa ja soraa. Nämä Timo tilasi tuon sokkelin sisätäyttöä varten.

Tuon pitäisi mennä päällimmäiseksi

Tällä pitäisi täyttää sisäosat

Ja tätä riittää

Muutama kuorma sitä siellä on
Sokkeleiden sisätäyttö tehdään talkoillen viikonlopun aikana. Sinänsä homma ei kummoisia vaadi, kunahn vain saadaan tärytettyä pohjaa sitä mukaa kun sitä täytetään.

maanantai 12. maaliskuuta 2012

12.3 Meillä on sokkeli

Viikonloppu meni kärvistellessä ja ihmetellessä että onko meillä sähköä vai ei?

Kas kun mittarointi (joka oli siis tilattu jo edelliselle perjantaille) ei ollut saanut paikallisessa LNI :n verkkoporukassa liikettä aikaiseksi ajallaan ja ilman mittaria ei ole sähköä.

Aamulla ennen "oikeisiin" töihin menoa piti käydä poistamassa pressut sorapedin päältä jotta perustus porukka pääsee hommiin. Pressuja poistaessa porukan elementtejä kuljettava auto kaarsikin jo pihaan ja nosti lavalta nipun valmismuotteja.

Noh, siitä sitten omiin töihin ajellessa alkoi soittorumba LNI asiakaspalveluun että missä ihmeessä sähköt on? Jos sähköjä ei saada niin perustus porukalle piti järjestää vaikka agrekaatti paikan päälle.

Noh, soittelukierros päättyi lopulta siihen tulokseen että LNI asiakaspalvelusta kerrottiin kyllä mittarointitilauksen lähteneen alihankkijalle, ja että alihankkija oli sen kuitannut ottaneensa työn alle.

Seuraavaksi olikin soitto vuorossa perustus porukan nokkamies, ihan vaan tiedustelu että mikä heidän aikataulunsa on ja että joko huomenna tulee valuja... Ja tämä nokkamies pamautti samantien että juu, elementit on pystyssä jo ja "kuraa" tulee tuossa klo 14.00 alkaen. Ja että sähköt on tulleet, mittarin asentaja oli aamulla käynyt (kytkentä oli tehty sillä aikaa kun Isäntämies jonotti soittorumban aikana LNI :n asiakaspalveluun)
Eli silleen, melkoista haipakkaa on hommat edenneet. No, eipä muuta kuin soitto vastaavalle västäräkille eli vastaavalle mestarille että rautaa voisi käydä tontilla katsomassa ja Naisimmeiselle että menee kameran kanssa kuvaamaan tontille...

Meillä on ihan oma sähkö, tonttikeskus on mallia UTU Beagle 3412 P25 + PR

On ne sinne rautaa pistäny jemmaan

Juu, kohtuu "laatikko" talo tästä tulee

Palikat paikallaan

Kuvausta on otettu joka kulmasta

Hetki ennen "kuran" tuloa

Tonttikeskus nättinä

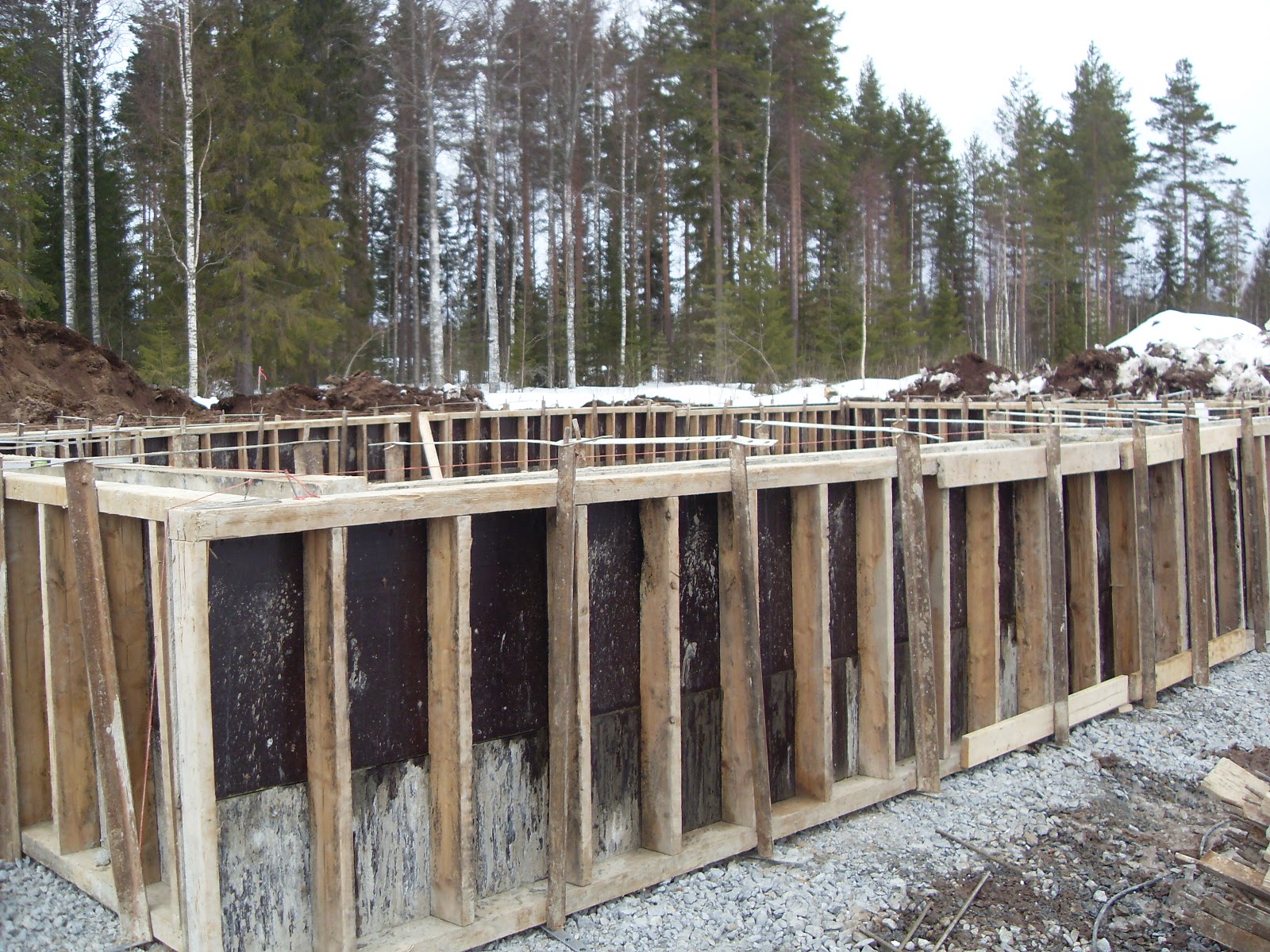

The Wall



Eli kun valut oli tehty niin ei auttanut muu kuin jäädä odottamaan että koska nuo muotit puretaan ja päästään asentamaan sokkelilevyt. Pari päivää siinä menisi.
Samalla valmistauduttaisiin sokkelin sisätäytön tekoon, eli Timo soitteli ystävällisesti Keski-Suomen Kuljetukselle ja pyyti toimittamaan tontille hiekkaa, hiekkaa, hiekkaa ja pikkuisen kapilaarikatko soraa/sepeliä. Ja sitähän sitten tuli...
