Paikat on merkattu, pelaajat on valmiina, peli voi alkaa

perjantai 27. heinäkuuta 2012

Tasoite hommia lisää ja etuoven kuistin rimoitus valmistui

Kastellin asennusporukka touhusi tänään toisen kuistin rimoituksen parissa. Samaan aikaan myös alakerrassa touhuttiin ja seiniä tasoiteltiin.

Etuoven kuisti valmis
Asennus Jantterit
 Seinien ruiskutasoitus ja hionta oli siis alakerrassa (ja yläkerran hionta myös) ohjelmassa tasoite porukalla. Kun tasoitteet eivät ehtineet kuivaa riittävästi torstai aamuna, niin yläkerran hionta ja alakerran tasoitus viivästyi sen verran että pohjamaalia ei perjantaina ehditty maalaamaan. Harmi, mutta parempi että kuivuu kunnolla niin tulee parempi pinta.

Tasoite miehet hoitivat alakerran ruiskutasoitukset aamupäivästä ja iltapäivällä olikin kevyt hionnan vuoro. Ja hyvä tuli. Seiniin tuli siis Lakka-Betonin Pintatasoite LH, säkeistä sekoitettuna. Tasoittajilla oli paineilma kompressori joka oli yhdistetty erilliseen pumppaussäiliöön johon tuo tasoiteaine sekoitettiin veden kanssa. Sitten paineilma hoitti pumpun käyntiin ja ruiskun päästä lensi valkoista tasoitetta seinään. Työ eteni siten että toinen käytti ruiskua ja toinen tuli vieressä leveällä lastalla tasoittaen.

Kannattaa muuten pitää ne pistorasioiden ja katkaisimien suojakotelot paikoillaan... Siinä ilmainen vinkki,siis! Onneksi suurimmassa osassa oli nuo rasiasuojat paikoillaan. Ne missä ei ollut, niin täytyy kaivella puhtaiksi.

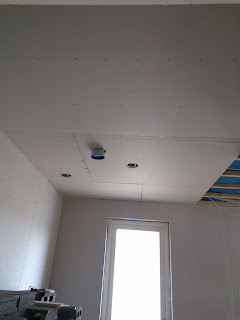

Keittiö tasoitettu

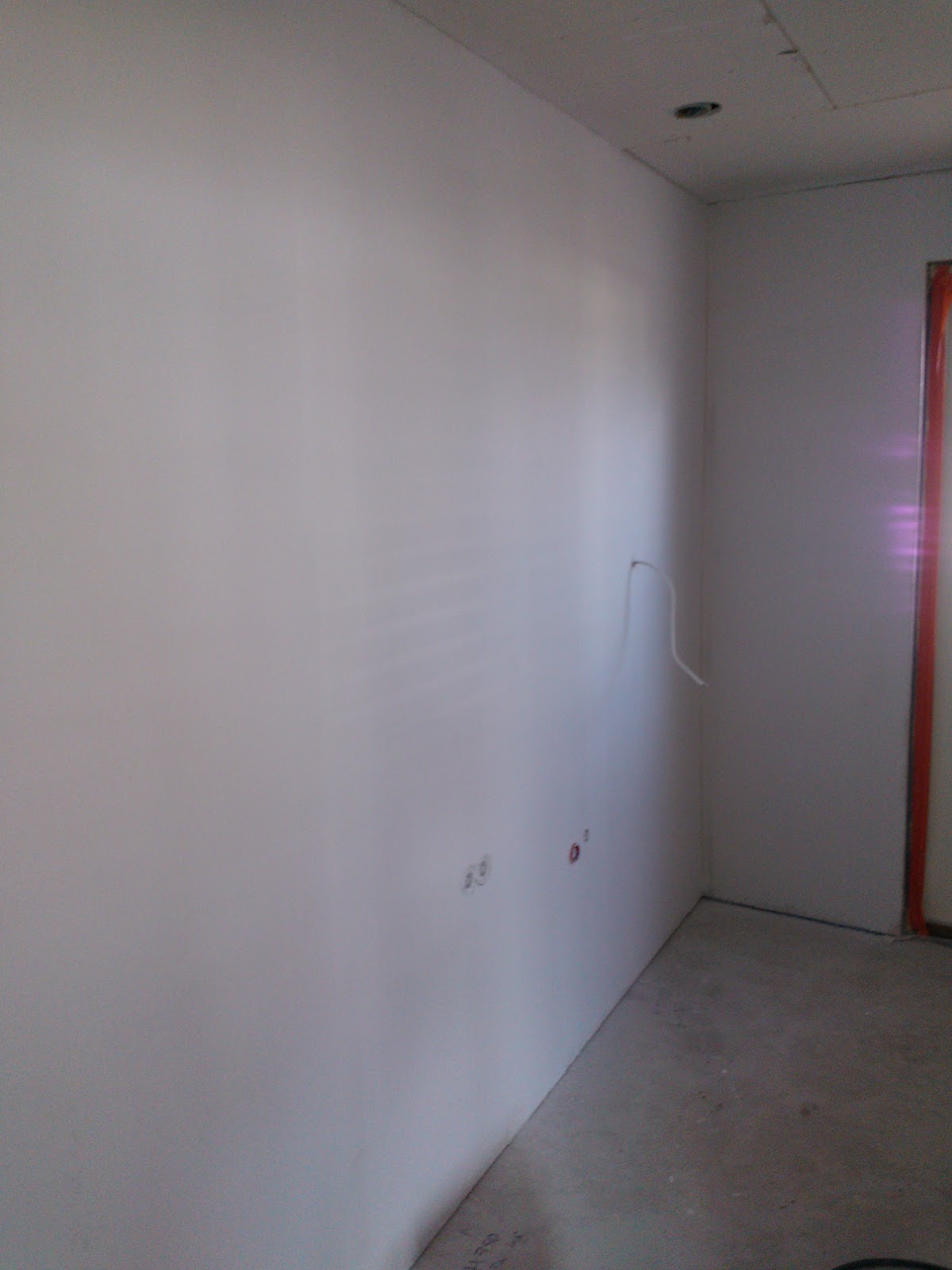

Olohuone tasoitettu

Tuuletin pörrää

Kuivuminen näkyy...
Eli nyt on sekä alakerta että yläkerta tasoitettu. Ensi viikolla onkin sitten edessä pohjamaalaukset ja Kastellin asennustöiden vastaanotto! Ja toivottavasti myös yksi takka sekä piippu pääsee lopultakin valmistumaan...

torstai 26. heinäkuuta 2012

Seinien tasoitusta

Tasoiteporukka saapui keskiviikkona, samoin kuin alkoi allekirjoittaneen kesäloma. Eipä siinä, tähän asti kovin kolea ja sateinen kesä päätti ainakin päiväselleen näyttää parhaimpia kelejään. Nimittäin aurinko kyllä helotti koko päivän, mutta yöllä tulikin sitten "vanhoja mummoja" taivaan täydeltä.

Kylpyhuoneen seinät ovat pientä säätöä vailla valmiit. Lasiseinän paikka osui nappiin, ja nyt pitää vain valaa hanakulmarasiat seinään kiinni... joka onkin tarina sinänsä. Kastellin toimituksessa ei ollut mukana noiden rasioiden valutukia, nekun tuppaavat aina porukalta löytymään (ylimääräisiä on asennusporukoilla mukanaan). No, Jarmon porukalta ne olivat myös loppuneet joten jostain ne pitäisi nyt sitten haalia. Ja kun kaikki tuntuvat olevan kesälomilla niin eihän asiat mene kuin pitäisi.

Eli ensimmäinen kesäloma päivä meni noita valutukia metsästäessä, ja lopulta Onnisen tukusta löytyi yksi. Noh, sieltähän ei tavan tallaaja saa mitään ostettua joten eikun Kastellin työpääliköille soittoa että tarvii tiedot laskua varten... Ja tosiaan, tukusta ei löytynyt kuin yksi eli eikun ettimään seuraavaa. No, Meltexiltä sekin löytyi ja olisi ollut se toinenkin.

LVI numerot ovat hiukka hämääviä, koska tuote saattaa sisältää hiukan eri kokonaisuuden riippuen täysin valmistajasta. Ja niin kävi nytkin. Netistä tuo kyseinen valutuki löytyi ihan helposti, mutta sen mukana oli yhdellä valmistajalla hanakulmille holkit, toisilla taas ei.

Onneksi tukussa oli paikalla putkiukkoja jotka osasivat neuvoa amatööriä ja saatiin hommat eteenpäin.

Niin, ne tasoitemiehet... Eli keskiviikkona oli sekä ylä- että alakerta kertaalleen nauhoitettu ja kitattu. Torstaina oli jo ruiskutasoite yläkerrassa ja osassa alakertaa. Ja perjantaina kuulema jo pohjamaali.
Eli haipakkaa menee homma eteenpäin. Ja taas kerran on sanottava että jos ammatikseen tuota hommaa tekee niin ei ihme että homma käy kuin tanssi. Joskus on itsekkin tasoituksia tullut tehtyä mutta tottumattomana aikaa siihen kyllä palaa. Ja omakorirakentaja joutuu monesti tekemään kompromisseja ajan ja rahan suhteen. Tosin meillä oli se hyvä puoli että talokauppoja tehdessä Kastellin talvikampanjassa oli tämä etu joten onneksi meidän kohdalla ei tässä tarvinnut kustannuksia miettiä.

Tuohon lätkästään suihkut, ja sit toki seinää...

Uudempi kuva jossa lasiseinän paikka jo näkyy


Saunan oven paikka
Nyt valmis ikkuna seinäkin jo näkyy
 Kodinhoitohuoneen ja kylpyhuoneen väliseen harkkoseinään tulee kipsilevy, siis kodinhoitohuoneen puolelle tietenkin. Näin sen puolen seinästä saadaan samanlainen joka kohdasta ja vältytään halkeamilta. Ihan kätevä juttu.

KH :n ovi aukko, ympärillään kipsilevy

Samaa pintaa koko seinä


Sitten se yläkerta...
Nauhoissa ja kiteissä







Porraskuilu
Homma etenee, ja huomenna tulee siis jo pohjamaalit pintaan. Koitetaanpa tänään vielä napsia muutama otos jotta ruiskutasoite jälki näkyisi jälkipolville...

Törmön huone

Makuuhuone 1

WC alakerta

KHH seinä


Ja, autokatoksen paikan raivaukset on myös alkaneet. Ylimääräiset gyprokit on kannettu talteen ja yritetty pinota tuulettuvasti. seuraavaksi pitäisi kysellä että joutaako betonimylly paikan päälle. Ja ehkä hakea muutama betonisäkki.

Niin sen verta tuossa tänään eteni hommat että Kastellin taistelijat saivat terassit pystyyn. Etupihalla on ihan rimoituksetkin kunnossa. Ihan kivasti muuttui tönön julkisivu.

Takapiha


Etupiha

Rimoitukset ovat hienot


Mutta, niistä sitten myöhemmin lisää. Nyt on myös laatat taloon tilattu. On muuten viimeisen päälle hyvä liike, nimittäin Jyväskylän Laatta-Leevi.

Tarjousta on hierottu ja mietitty ja puljattu ja väännetty ja käännetty vaikka miten ja nyt vihdoin saatiin kaikki paperille. Ja tilattua. No, totta kai sitä isäntä muisti suunnitelmat väärin ja ehkä vessoihin tulevat laatat ei olekkaan ihan samat kuin piti mutta... Suosittelen siis Laatta-Leeviä!

Aikasta paljon on siis tapahtunut muutamien päivien aikana!









perjantai 20. heinäkuuta 2012

Kylpyhuoneen seinät alkoivat nousta

Levytykset alakerrassa ovat valmiit muutamaa pintaa lukuunottamatta joten asentajat aloittivat kylpyhuoneen seinien muuraukset.

Keittiön vastainen seinä


Ovi kodinhoitohuoneeseen



Pari päivää ovat pojat noita harkkoja asennelleet, ja seinät ovat nousseet jo katon rajaan asti. Harmi vain että äskettäin otetut kuvat eivät sitten ikinä päätyneet kovalevylle asti vaan "poistuivat" puhelimesta bittiavaruuteen.

No, huomenna on uusi päivä ja uudet kuvat odottavat ottajaansa...

torstai 19. heinäkuuta 2012

Levytykset etenee

Kastellin asennusryhmä palasi taistoon mukaan ja aloitti viimeisen rypistyksen.
Alakerran seinät ovat saaneet Gyproc -levyt päälle, suurinosa katoistakin on jo ummessa. Ja yläkerrassa edetään myös.

Tasoitemiehet pääsevät ilmeisesti ensi viikolla hommiin, toivottavasti pinnat ovat riittävän kuivat heidän töilleen.

Uuniseppien takka toimitus on kyllä nyt ollut melkoinen pettymys. Takan runko saatiin kyllä sitten kasaan mutta nyt kahteen viikkoon ei ole ketään ilmaantunut kasaamaan piippua loppuun asti. Olisihan se kiva saada tuo kattokin valmiiksi, sitä kun ei Kastellin porukka oikein voi loppuun tehdä kun pitää odotella sitä takkamaakaria...

No joo, tässä muutama kuva Viittä Vailla Valmiista:






Välipohjan kosteus ongelma ratkekesi myös kivuttomasti. Tutkittiin että missään muualla ei vuotoja ole ja kuivatettiin tuo väli mihin nesteet olivat karanneet. Ja hyvä tuli. Ei muuta kuin Sitkolla höyrysulku umpeen ja levy päälle.

Kivasti alkaa näyttämään siltä että ehkä tässä vielä itsekkin hommiin pääsee. Yläkerrassa nimittäin on yksi huone jo valmis ja sen pääsisi tasoitemies jo tasoittelemaan.


Kodinhoito huoneen kalusteet kuten myös vessojen kalusteet on valittu ja hankittu. Myös eteisen ja makuuhuoneen liukuovi kaapistot on hankittu. Juu, ja portaatkin on tilattu.
Nyt sitten vain odotellaan että koska tavarat tulee... Elokuussa tämä projekti alkaa näyttämään sitten enempi varastotilalta kuin miltään asunnolta, on nimittäin tulossa niin paljon tavaraa että pitää oikeasti suunnitella että mihin kaikki tavarat saadaan mahtumaan.

Noh, mutta parempi niin että tavarat ovat tulossa kuin että niistä vielä haaveillaan. Ai niin, hankinnat näyttäisivät nyt painottuvat Kodin Terraan ja Laatta-Leeviin. Kaikki mahdolliset paikat kilpailutettiin ja nämä selvisivät voittajina.
 Seuraavaksi täytyy piirrellä tuo saunan lasiseinän mitoitus että asentajat eivät tee liian pientä aukkoa ikkunalle...

sunnuntai 15. heinäkuuta 2012

Vettä välipohjassa eli Operaatio Katto Auki Ja Äkkiä

Justiinsa...

Tovi taukoa kirjoittelussa, kun ei ole ehtinä/jaksana puolikuntoisena kirjoittelemaan.

Eli viime viikon keskiviikkona, päivä sen yläkerran lattiavalun jälkeen, havaitsimme alakerrassa että välipohjan höyrysulkuun kertyy vettä. Ja sitä kertyy paljon...

Ei muuta kuin villojen leikkuu veitsi kehiin ja höyrysulku auki. Kiva lorina. Sieltä sellaiset 10 -15 litraa tuli nestettä pihalle. Sitten villat pois edestä ja kuivamaan.

Yläpohjan kun sai auki niin paljastui että se yläkerran lattiamassan valuneste on osittain päässyt luikertelemaan ruuvien raoista välipohjaan, näin kastellen kahden kattotuolin välistä villaa.

Laitoin viestiä Kastellin suuntaan ja sieltä työpäälikkö kirjasi probleeman eteenpäin. Villat menee vaihtoon ja pohja tuuletetaan kunnolla.

Otin kuvia tuosta kohdasta, ja enempi kosmeettinen haitta tuo on jos tarkastelee kattotuolia. Ei se vesi siellä kauaa ehtinyt olemaan mutta voi kuvitella mitä sellainnainen valumassan neste on väriltään niin kyllähän sellainen tarttuu kattotuolin alapaarteen kupeeseen.

Sinänsä ihmeellistä että miten neste sieltä pääsi läpi, lattiahan on pontattu ja saumat teipattu Sitkon teipillä. Ilmeisesti jokin kohta oli unohtunut tai sitten sitkon teippi on pettänyt jossain kohtaa.

Tuolta "lorahti"

Koko villan sai pois


Yksi ongelma kohta

Valuma jälkeä

Tuosta on tullut kans

Kosteaa
No, onneksi katot olivat auki ja vesi huomattiin. Se olisikin hauskaa ollut jos katot olisivat olleet jo kiinni...

Ensi viikolla asentajat palaavat töihin ja katsellaan sitten miten edetään.

keskiviikko 11. heinäkuuta 2012

Takka aloitettu ja Yläkerran lattiavalua

Hoh hoijaa...
Kiva kesäflunssa iski ja kurkku on kuin raastinrauta. Hempetti kun sapettaa sairastaa kesällä, kuumaa ja kosteaa on muutenkin  niin kiva siinä on kuumeisena hourailla. Menisi ohi jo...

Mutta ei auta, tontilla tapahtuu vaikka rakennuttajat olisi kipeinä. Hyvä Niin!

Ensin tuli takkamaakari porukka eli Uuniseppien Duo Terävä kasaamaan takka-palapeliä. Juu, kiva homma... Kuvia ei tullut näpsittyä ihan joka vaiheesta mutta voitaneen sanoa että jos tuo takan sisus olisi ilman ohjekuvia pitänyt kasata niin... Jokainen valmiskappale piti erikseen laittaa paikalleen, tarkistaa mitta ja uudelleen laittaa paikalleen. Tarkkaa puuhaa. Jokainen kulma ja reuna piti viistää, eli takan sisällä ei ole missään teräviäkulmia.

No, onpahan nyt sellainen sokkelo pystyssä että jos tuolta savu läpi menee niin onpahan lämpö otettu talteen...

Pieni mutta söpö!

Piippu tuotuna välipohjasta läpi

Sitten tuli lattiavalu. Siis yläkertaan.
Tekijöistä ei ole hajuakaan, paikalla kun emme olleet mutta melkoinen sauna siellä oli... Kun kipusi tikkaat yläkertaan niin yk :n lattiatason kohdalla löi vastaan sellainen lämpöaalto että. Ja aivan uskomaton kosteus. Oli pakko mönkiä avaamaan ikkunat.

Lattiavalu on  suoritettu tälläisellä mönjällä : Weber Vetonit 4350 Plaano (Weber linkki tuotteeseen). Kivan näköinen tuosta pohjasta tuli. Kuivuminen tapahtuu melko rivakkaa, kerros ei ole kuin 35 mm paksu.





Noh, tämän viikon siis asennusporukka on lomilla eli muuta edestystä ei tontilla tapahdu. Ellei sitten olo parane ja pääse siivoomaan muutamia läjiä pois sieltä.

Ai niin, suunnitelmissa ollut leikkimökin laajennus ehkä toteutuu aiottua nopeammin. Suunitelmissa oli rakennella ns. puumaja leikkimökin kupeeseen jos on aikaa/ylimääräistä tavaraa löytyy. Noh, tavarat on laskettu ja sitä on riittävästi joten muksuille rakennetaan kunnon puumaja.
